Planningen

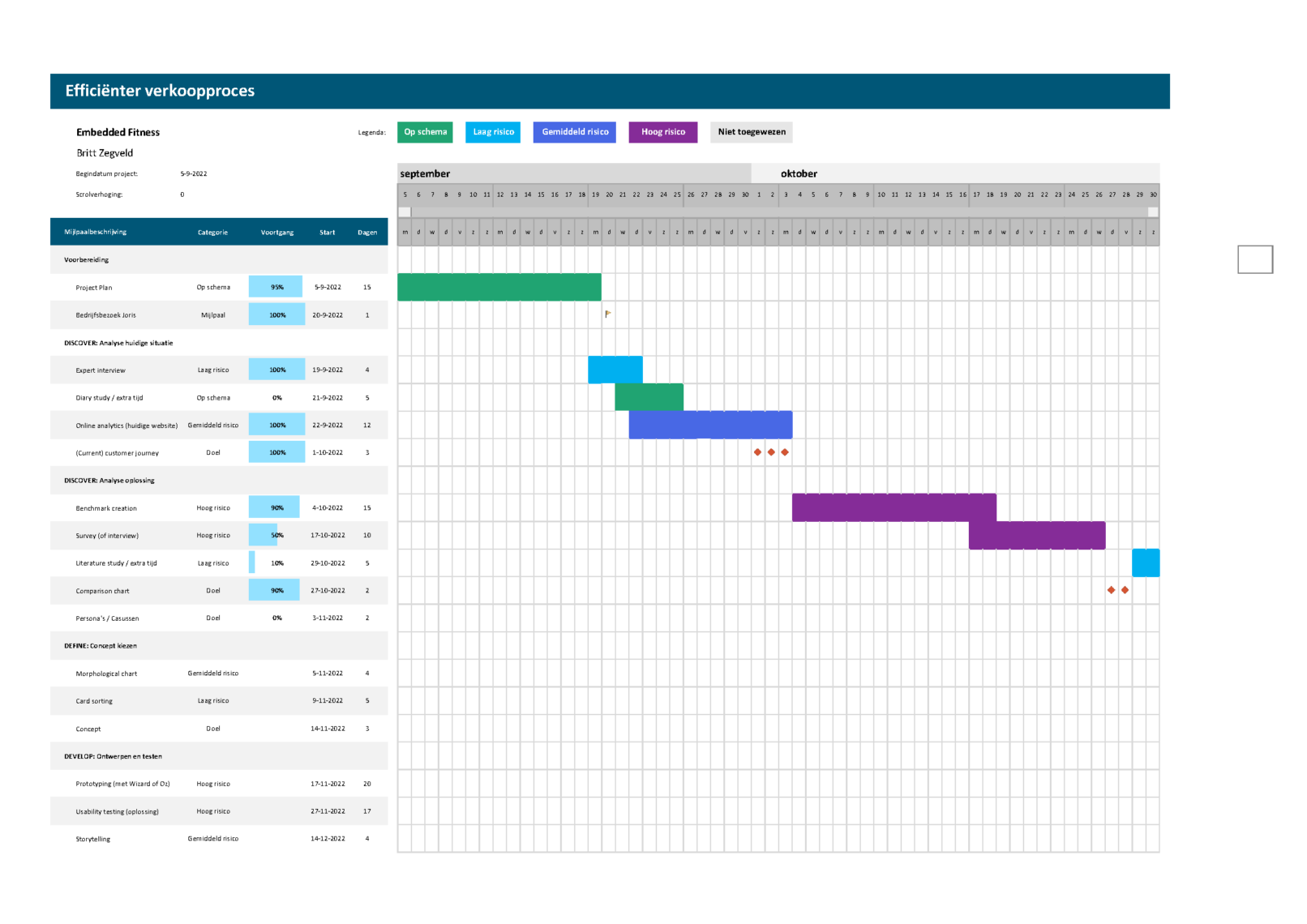

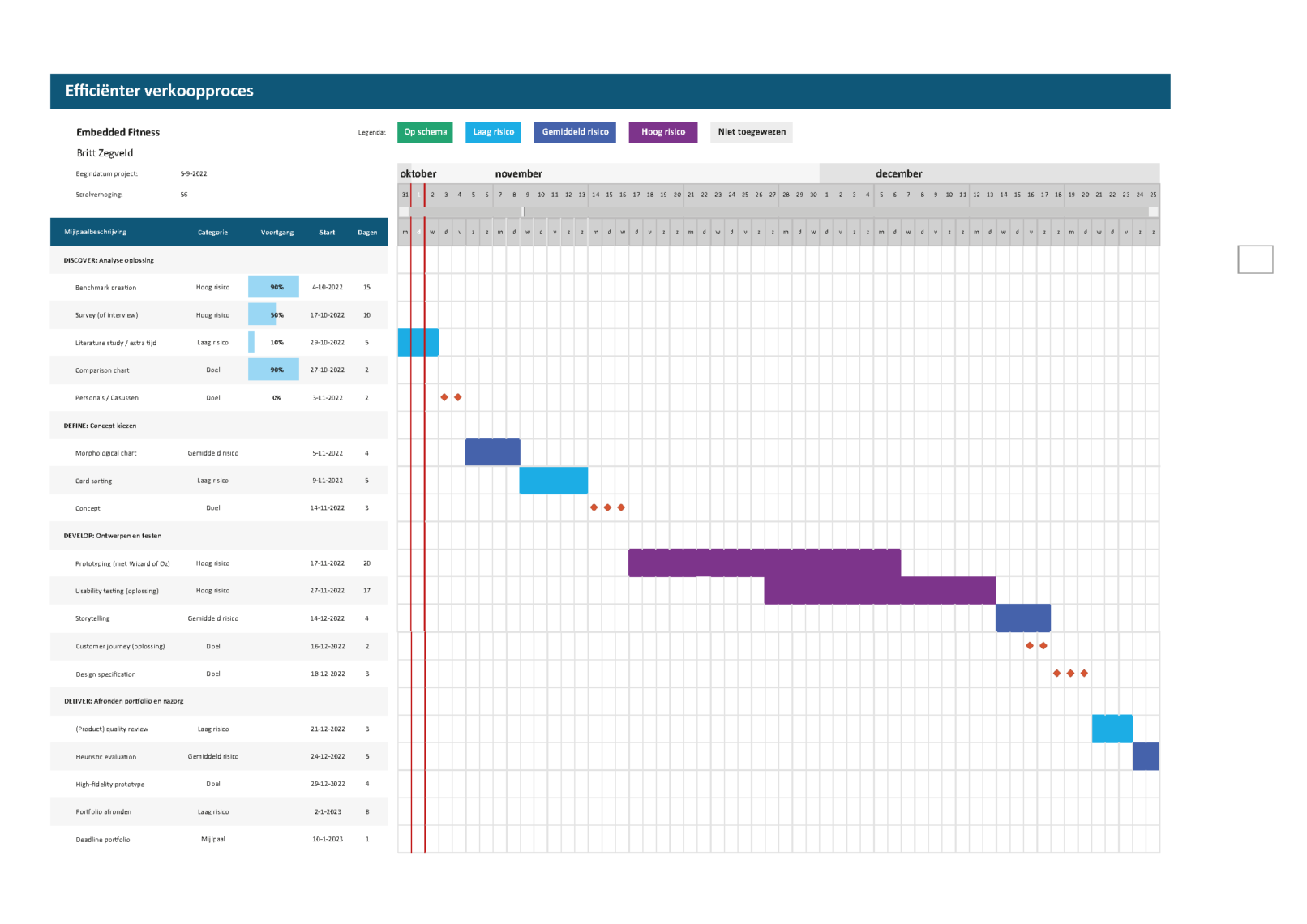

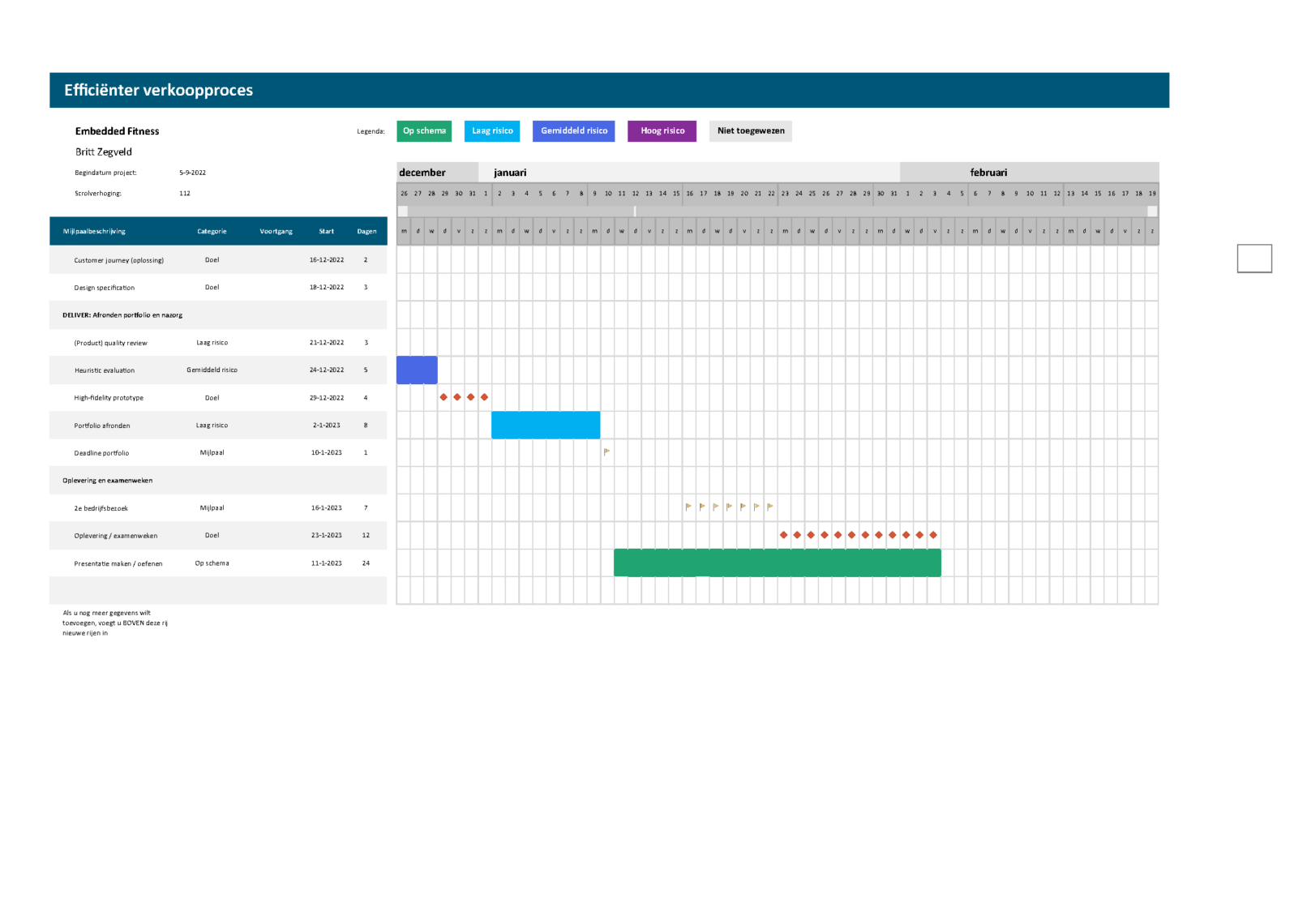

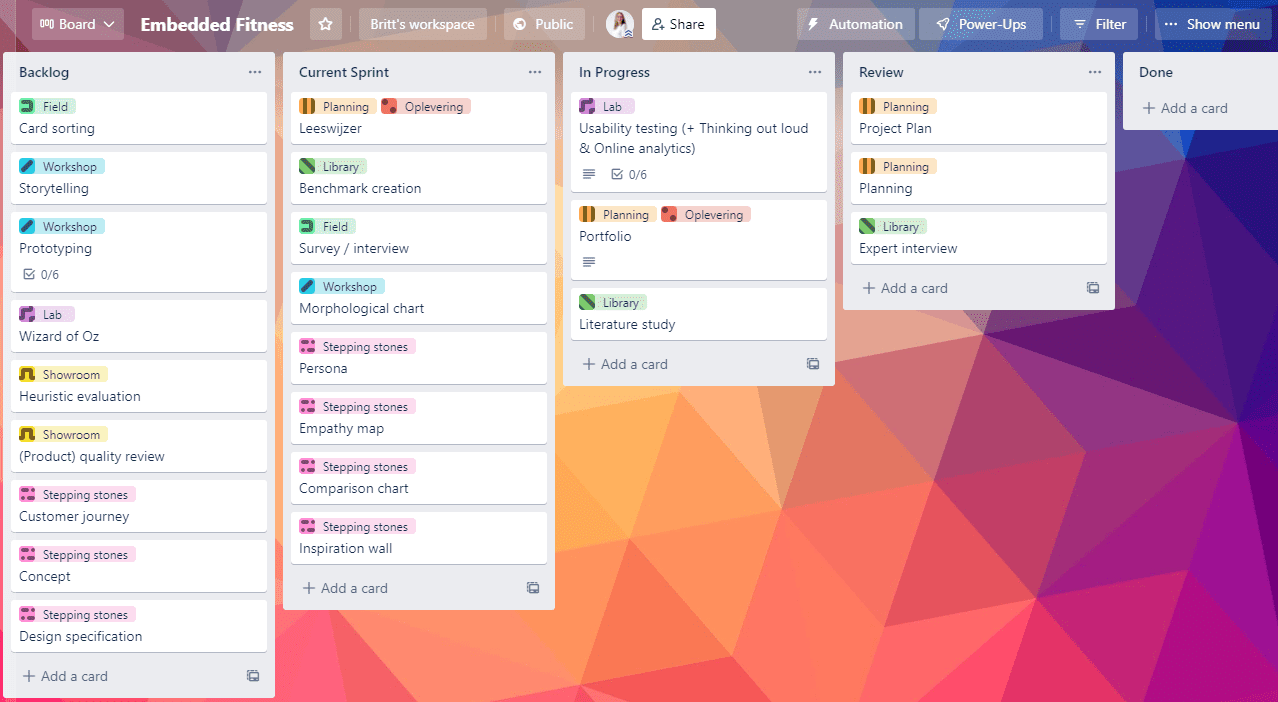

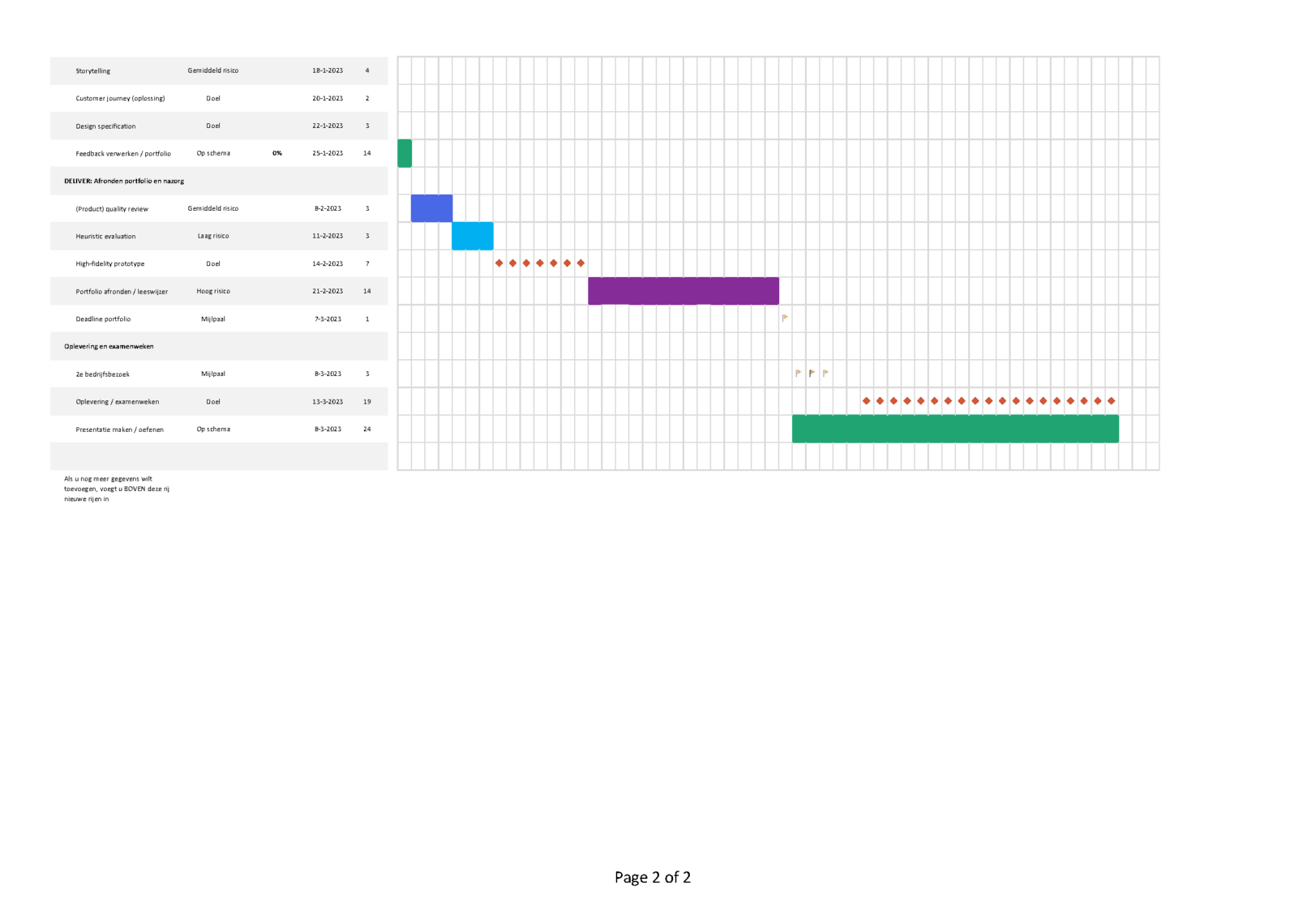

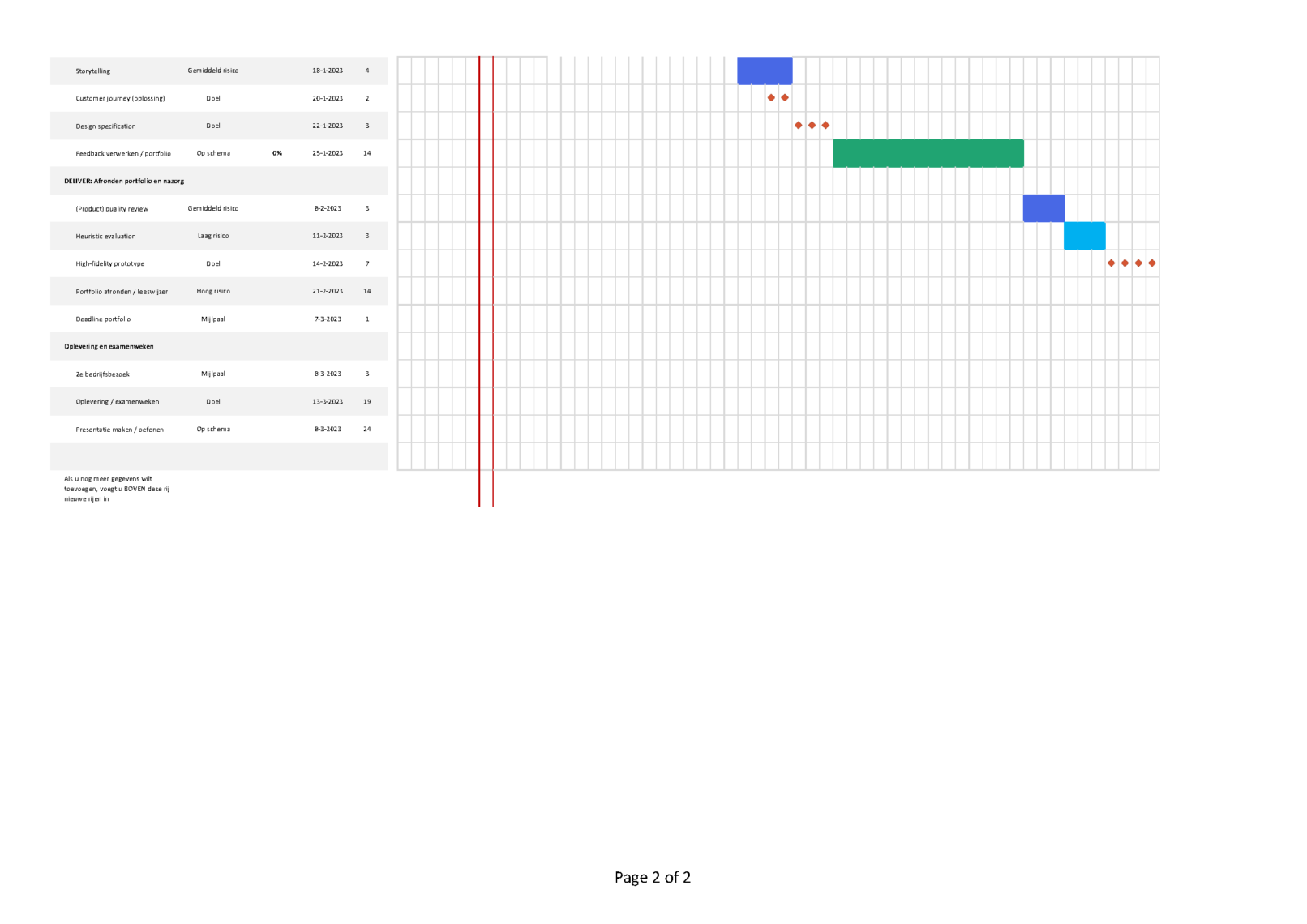

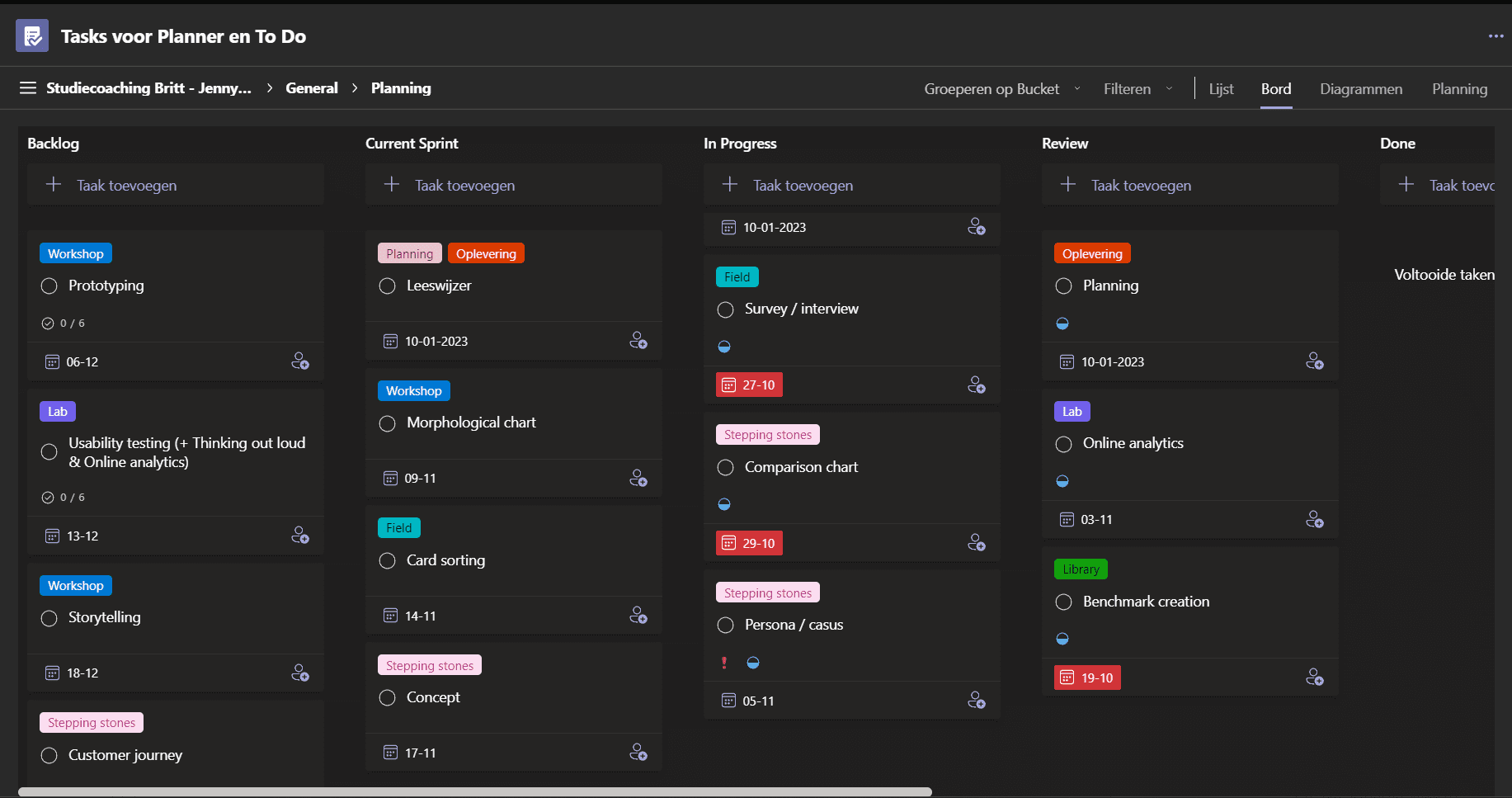

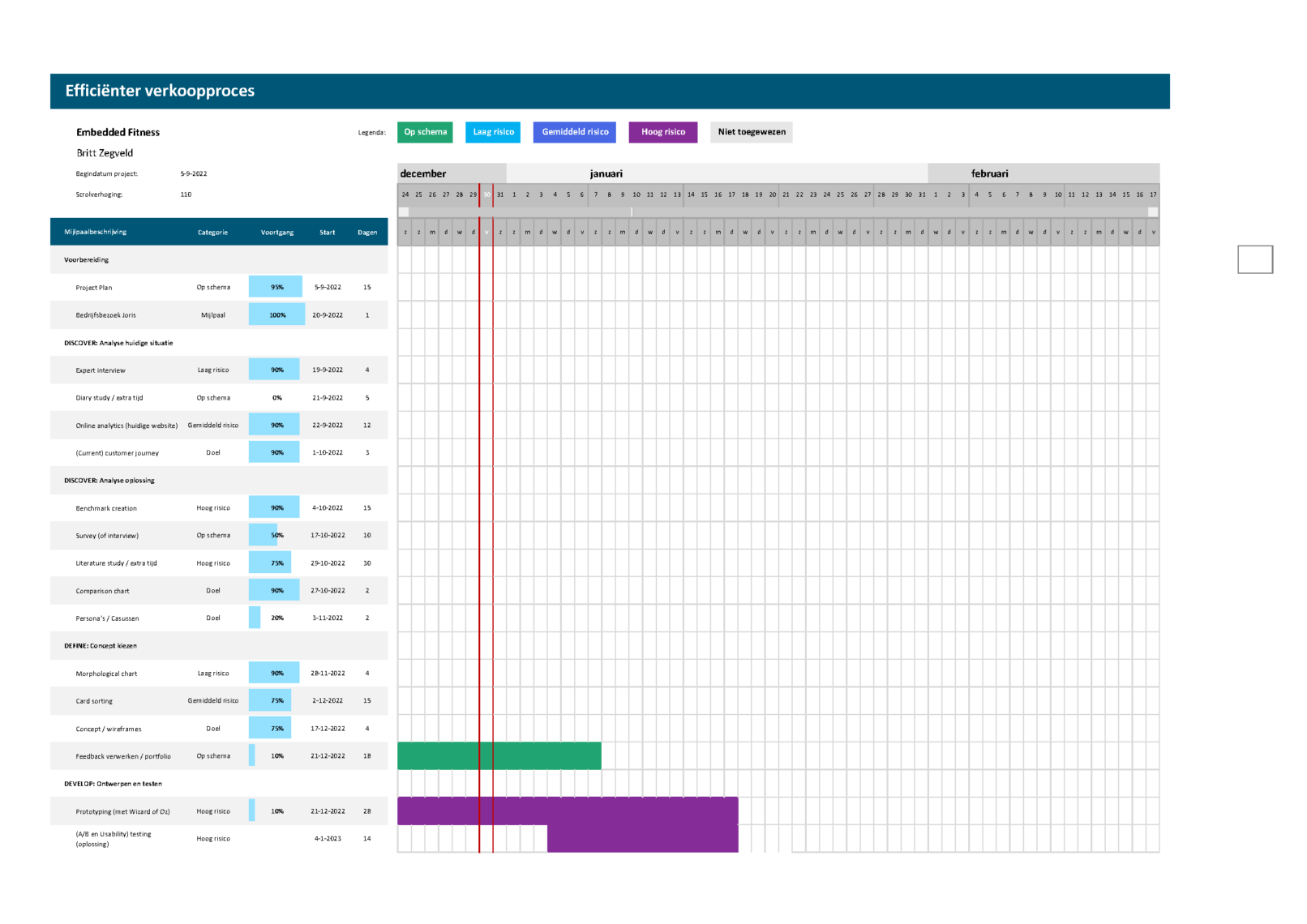

Tijdens het opstellen van het Project Plan heb ik verschillende planningen gemaakt. Ik heb een Gantt-diagram gemaakt. Deze kun je dus hieronder bekijken. Daarnaast heb ik een Scrum bord gemaakt op Trello. Deze heb ik vervolgens geïmporteerd in het Tasks gedeelte van Teams, omdat ik daar meer functies kan gebruiken. Hiervan staan ook afbeeldingen in de slider hieronder.
